计划日期前预留

计划日期前预留 方法允许用户选择一个特定的天数,该天数作为计划发货日期 之前 的 最大天数,当销售订单(SO)中的产品被预留时。

更多内容

关于预留方法

配置

要设置预留方式为 计划日期前预留 ,请导航至 库存应用 ‣ 配置 ‣ 操作类型。然后,选择要配置的 操作类型 ,或者通过点击 新建 来创建新的。

常规 标签页中,定位 预留方式 字段,并选择 计划日期前预留

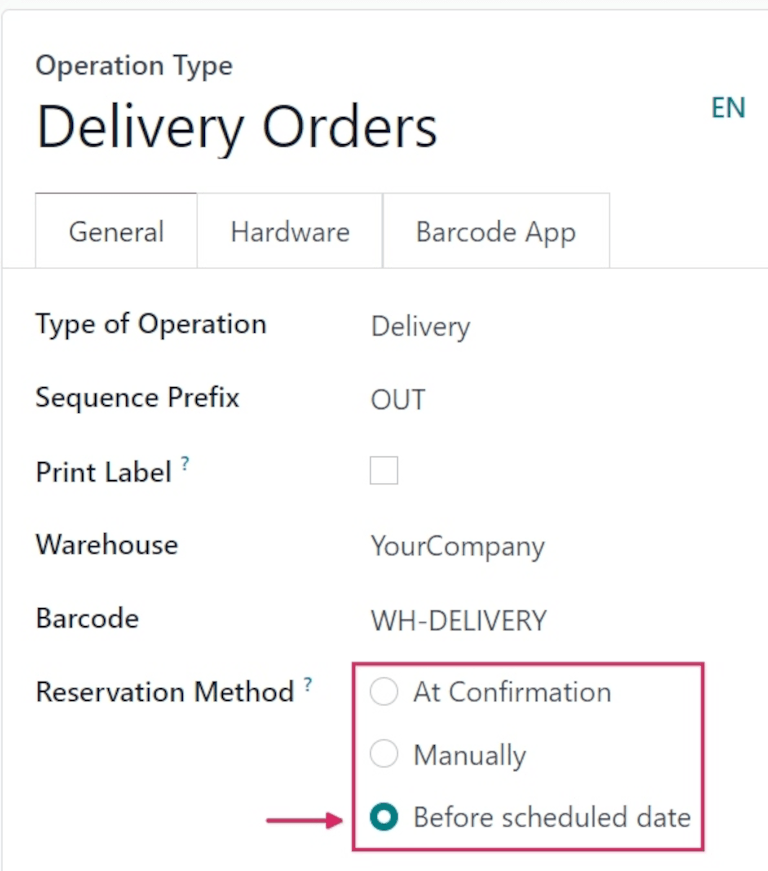

Reservation method field on delivery order operation type form.

Note

操作类型 表单上的 操作类型 更改为 收货单 时,预留方法将 可用。

一旦选择,会出现一个名为 计划日期前预留 的新字段,该字段位于下方。从该字段中,可以更改 计划日期前计划日期前(标星) 的天数,默认为 0

Changing the days before value changes the maximum number of days before a scheduled date that products should be reserved.

更改 计划日期前(标星) 的值将更改产品在计划发货日期 之前 的最大天数,如果 transfers 是标星(收藏)。

Example

在这里, 计划日期前 的值设置为 2 天前, 计划日期前(标星) 的值设置为 3 天前。

这意味着产品在计划发货日期 之前 预留两天,标星(收藏)的 transfers 在计划发货日期 之前 预留三天。

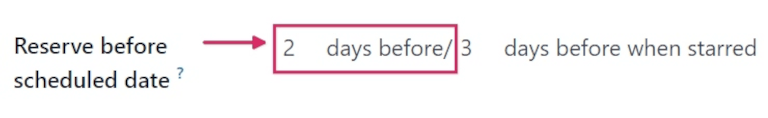

设置 `计划日期前预留` 字段的值。

此为以下工作流所应用的配置。

编辑产品表单

要使用 计划日期前预留 方法,请确保已为使用此方法的产品添加了 客户前置时间

要执行此操作,请导航至 库存应用程序 ‣ 产品 ‣ 产品 ,然后选择要配置的产品。

在产品表单中,点击 库存 标签,并在 物流 部分中更改

为此工作流示例,将其设置为 5 天。

将计划发货日期设置为此特定产品的五天后的创建日期。

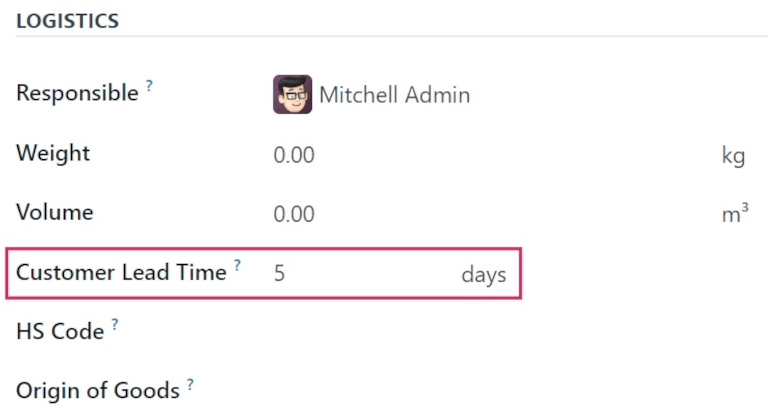

设置库存标签的产品表单。

工作流

要查看 计划日期前预留 方法,请导航至 销售应用程序 ‣ 新 创建一个新的 SO

将客户添加到 客户 字段中,然后,在 订单行 标签中,点击 添加产品 ,并在下拉菜单中选择已配置 客户前置时间 的产品,将其添加到报价单中。

最后,在 数量 列中,调整要出售的产品的所需数量。

为此示例工作流,将 数量 设置为 10

准备就绪后,点击 确认 销售订单。

点击产品线上的绿色 :guilabel:` 📈(区域图)` 图标,显示产品的 可用性 工具提示。该工具提示显示此订单的预订数量。由于预留方法设置为 预定日期之前 ,因此 已预订 数量为 0 单位

但是,该数量下方显示 有库存 。这是因为数量是可用的,但本示例工作流程的计划日期是订单日期的五天后。

由于预留方法不是在计划发货日期的前两个工作日内执行,因此,它不会在计划发货日期之前执行。

Note

If there is not sufficient quantity of stock for the product included in the SO, the 📈 (area graph) icon is red, instead of green.

相反, 可用性 工具提示显示 已预订 ,并显示可用数量(例如, 0 单位 )。

此外,除非有设置补货或实时收货,否则它也会显示 无未来可用性 ,用红色文本表示。

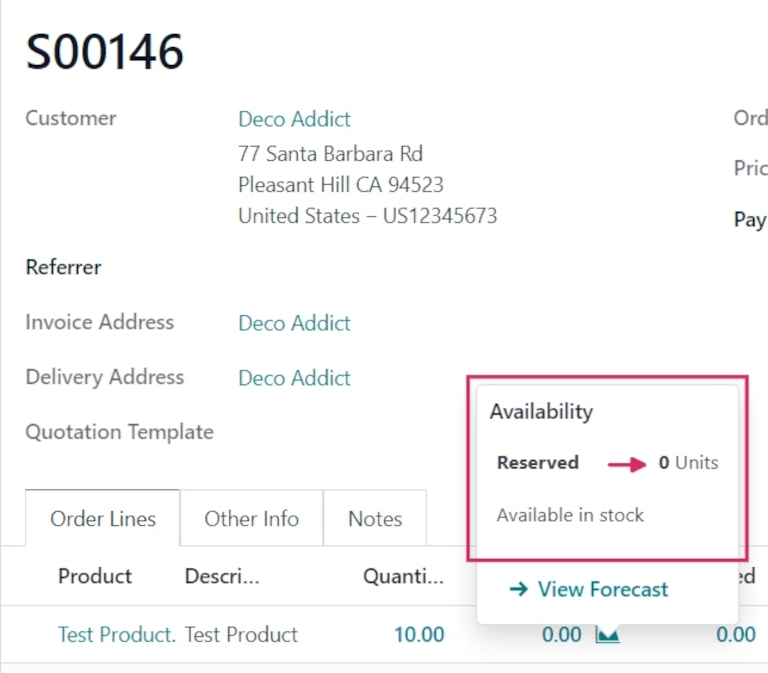

Confirmed sales order with product availability tooltip selected.

点击 发货 智能按钮,查看发货单表单。

在发货单表单中, 产品可用性 字段中的状态显示为 可用 ,用黄色文本表示。 这是因为此订单有足够的库存,但尚未预订数量。

注意 计划日期 字段,该字段上方的 产品可用性 字段,显示订单创建 日期五天后的日期。这表示,产品尚未预订,直到从今天开始(计划发货日期的前 两天) 从今天计起的三天后。

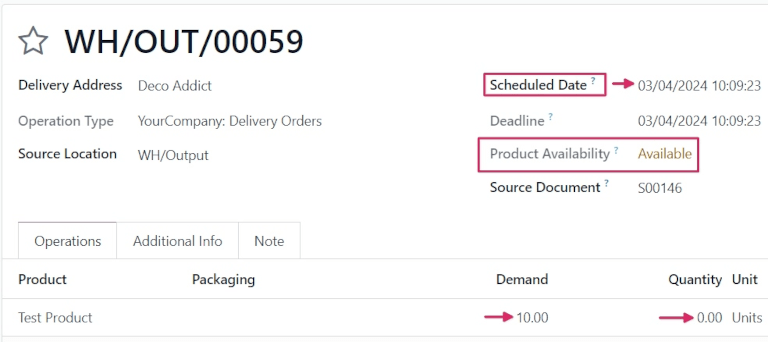

发货单表单,产品可用性和已预订数量。

产品 行上的 操作 标签页, 需求 列中的数字与 数量 列中的数字不匹配(在这种情况下, 需求 列列出 10.00 ,而 数量 列列出 0 )。

因为产品尚未预订,直到计划发货日期的前两个工作日内执行。Odoo会自动在计划发货日期到来时预订产品,此时 需求 列和 数量 列将匹配。

Tip

如果订单的产品应 最快速度 被预订,则可以手动覆盖预订。要手动在计划预订日期之前预订产品,请单击表单顶部的 检查可用性

可用 状态在 产品可用性 字段中变绿,并把 数量 列中的数字 改为与 需求 列中的数字匹配。

准备就绪后,点击 验证
