使用主生产排程¶
主生产排程(MPS)是根据你的需求预测计划生产的有用工具。
配置¶
前往 并启用主生产排程功能,然后点击保存。
Tip
在MPS设置中,您可以定义MPS的时间范围(月/周/天)以及您随时要显示的时段数。

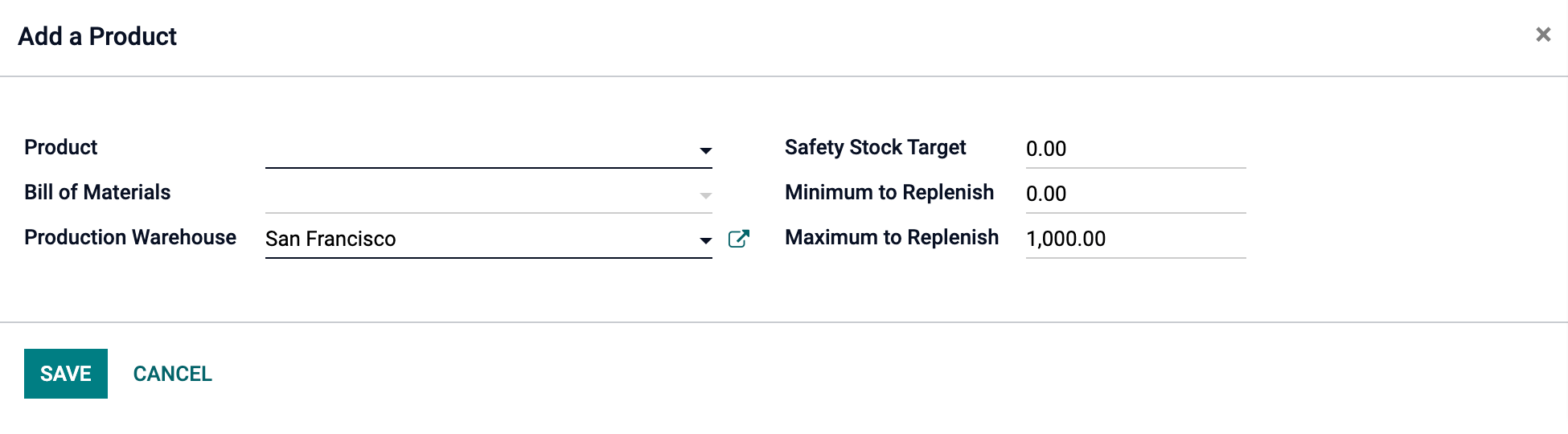

现在,转到 ,然后点击 添加产品。您现在可以定义您的安全库存目标(=在此期间结束时您想要拥有的库存)以及每个期间必须或可以补充的最小和最大数量。

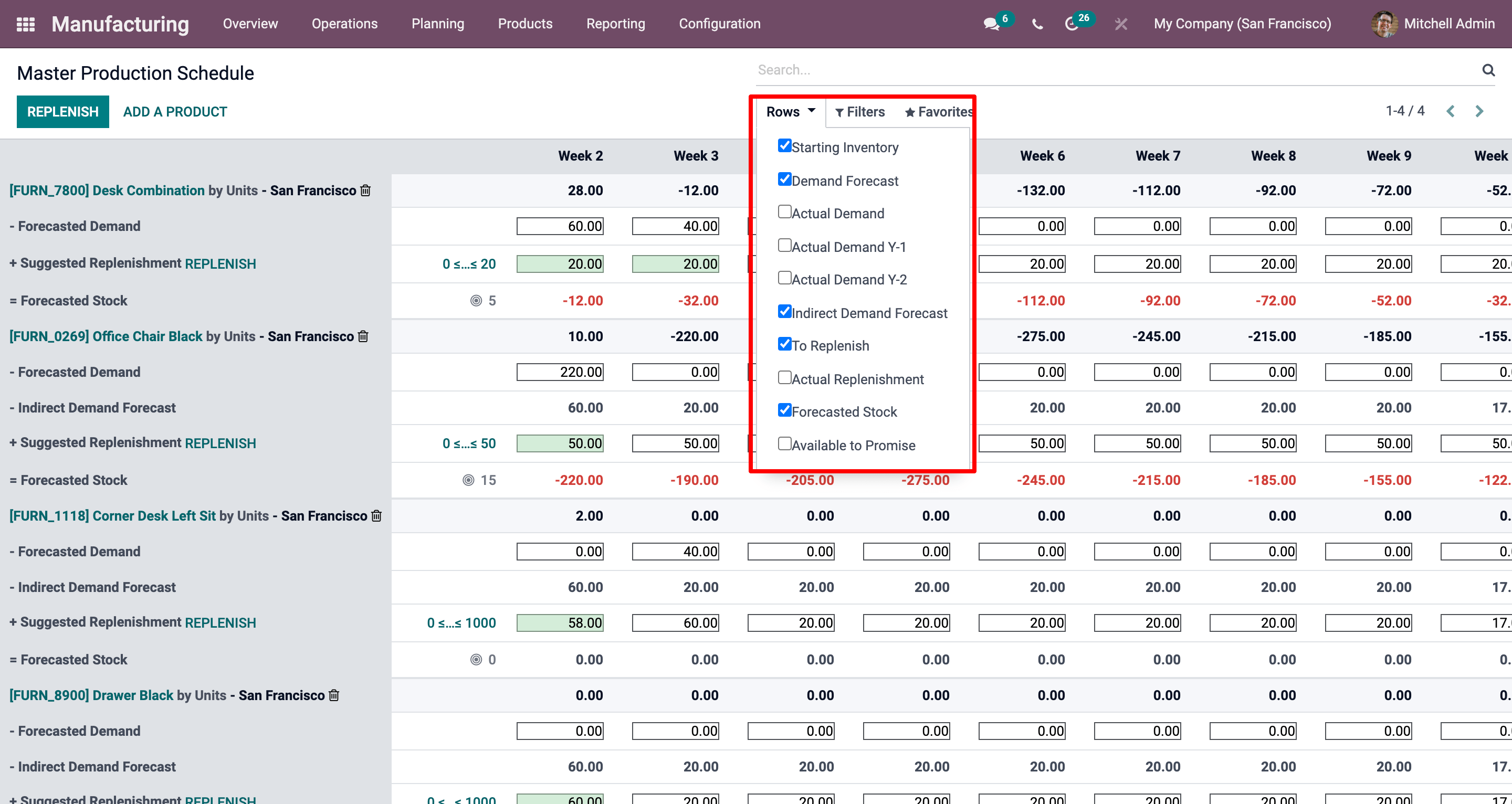

在MPS视图中,您可以通过单击 行 来决定要显示哪些信息。例如,实际需求 将显示您在此期间已经订购了多少产品,或者 可以承诺,在同一时期仍然可以销售的产品(您计划补充的产品-已经销售的产品在此期间)。如果你喜欢,你也可以决定隐藏行。
估计需求并发起补货¶
下一步是估计所选时期的需求。这是在 预测需求 行中完成的。您可以随时轻松地将需求预测与实际需求(=确认销售额)进行比较。成品的需求预测将影响其组件的间接需求。
一旦确定了预测需求,将自动计算不同时期的补充数量。您应该根据交货时间(供应商交货时间或制造交货时间)启动的补充信息然后以绿色显示。您现在可以点击补充按钮启动补充。

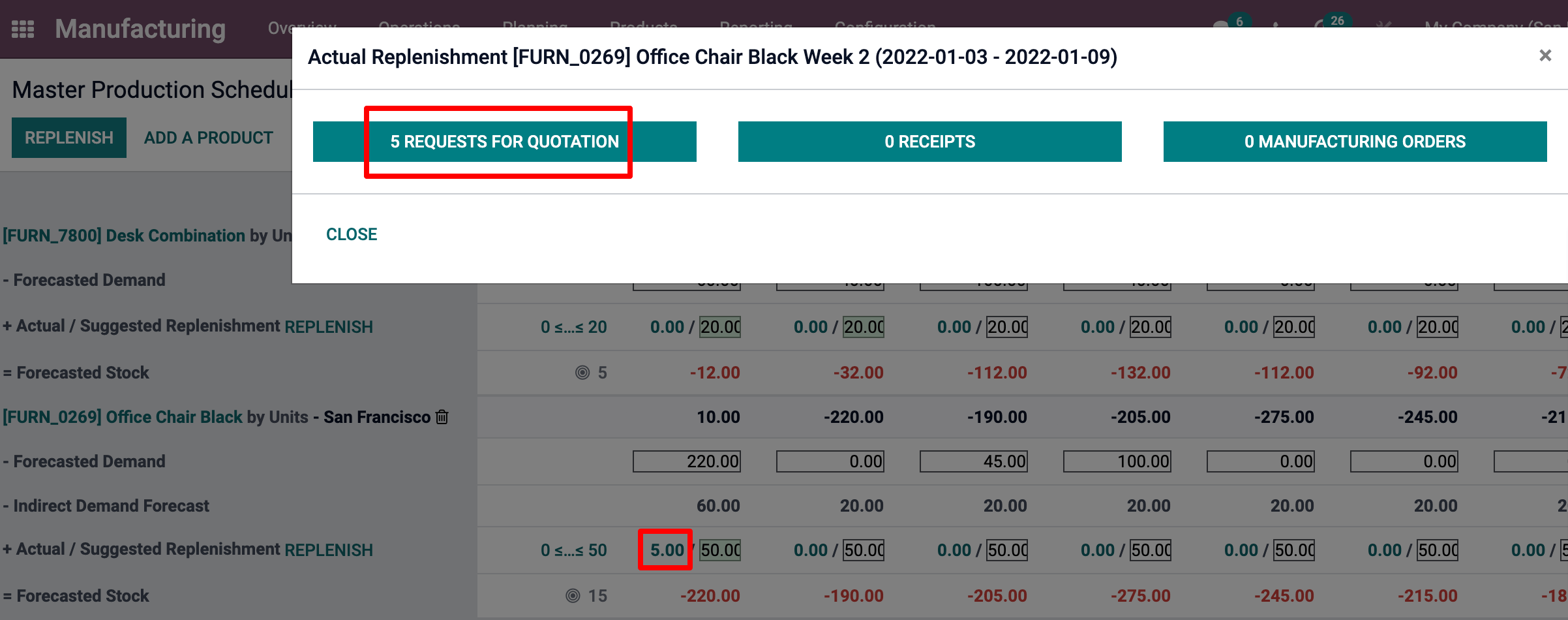

根据产品的配置(采购或制造),系统将创建报价请求或制造订单。只需点击 实际补货 单元格,即可轻松访问这些信息。
如果您手动编辑 建议补货 数量,单元格左侧会出现一个小十字。如果您想回到Odoo给出的自动计算值,只需单击交叉点。
单元格颜色的含义¶
作为 建议补充 线的一部分的单元格可以根据情况采取不同的颜色:

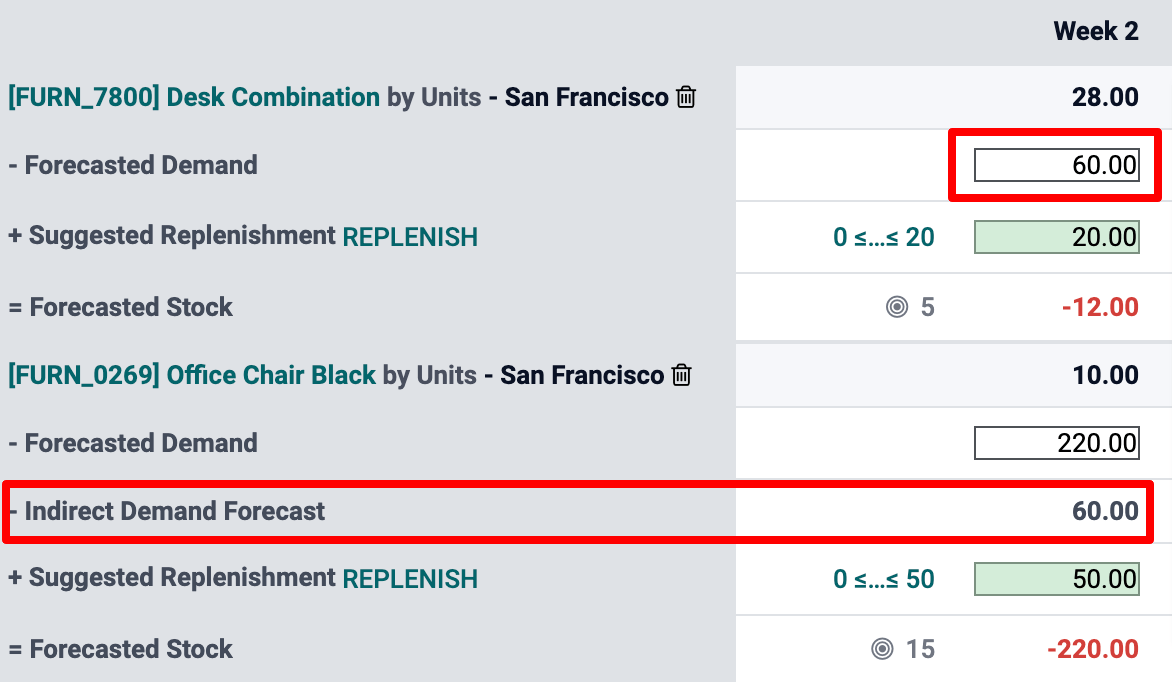

绿色:考虑到需求预测和间接需求预测,为达到预期安全库存量需要补货的产品数量。
灰色:已生成补货订单,其数量仍匹配当前数据。
红色:已生成补货订单,其数量与当前数据相比过高。
橙色:已生成补货订单,其数量与当前数据相比过低。
已预测库存 行也可包含红色单元格,意思是该周期内的库存将为负值。
如果我低估了需求怎么办?¶
你仍可增加需求预测。它将影响补货数量。单元格将变为橙色,你可发起新补货。
如果我高估了需求怎么办?¶
你可减少需求预测。单元格将变为红色,表明你订购的数量超过了计划数量。如果允许,你可手动取消一些询价单或制造订单。
如果我在MPS中错误添加了产品怎么办?¶
你可点击产品名称右侧的小垃圾箱,即可从MPS中删除该产品。
