项目营收分析¶
处理可计费项目时,确定项目是否盈利至关重要。衡量 项目盈利能力 需要跟踪执行项目所使用资源的成本,如员工成本、所用物料、采购、费用或售后服务,并将其与项目收入进行比较。
项目盈利能力在所有可计费项目的 项目仪表板 中进行跟踪。
要访问 项目仪表板,请打开 项目 应用程序并转到相应项目。点击 (滑块) 图标,将 仪表板 添加到项目的 顶栏。
Tip
您还可以将鼠标悬停在目标项目卡片上,点击 (垂直省略号),然后选择 仪表板 来访问 项目仪表板。

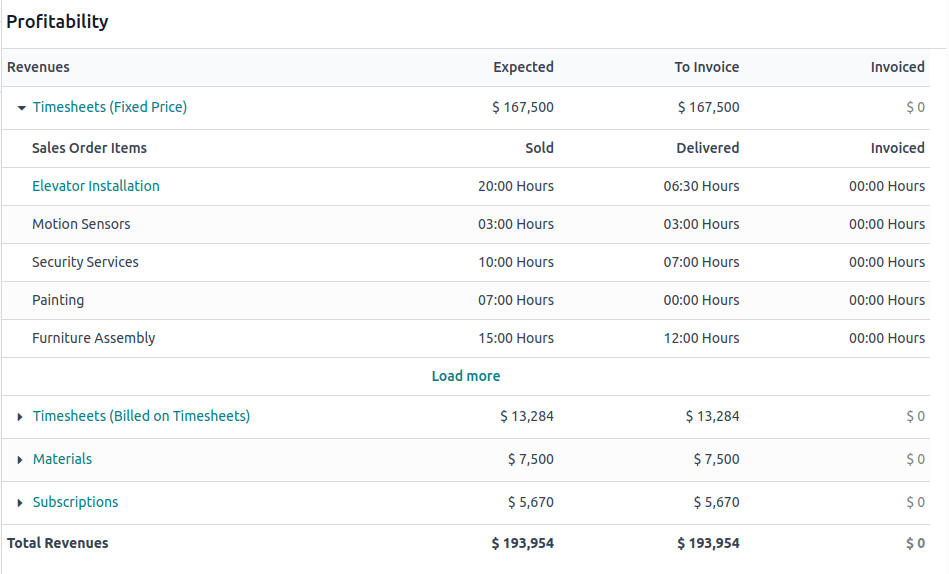

盈利能力仪表板 位于项目仪表板的右侧,显示与项目及其 分析科目 关联的所有记录的数据。它分为两大板块:收入 (显示项目产生收入的细分)和公司产生的 成本。同一记录可以在两个板块中都显示,例如同一条工时单在 收入 下按客户为该工作支付的金额列出,在 成本 下按支付给员工的工资金额列出。
盈利报表中显示的金额分为三列:
预期:根据现有销售或采购订单得出的预期金额。
待开票 (收入)或 待账单 (成本):当工作或货物已交付时,金额会移到该列,例如已创建和/或验证了 工时单,发货单已标记为完成,或在销售订单上手动更新了已交付数量。
已开票 或 已账单:发票或账单确认后,金额会移到该列。
基于同样的原则,收入板块进一步分为 已销售、已交付 和 已开票 三列。使用 (箭头) 图标可查看每一行的详细细分。
Tip
使用项目的 顶栏,可以从项目看板视图轻松访问和编辑与项目盈利能力关联的记录。
Important
记录必须与项目及其 分析科目 关联,才能在盈利能力仪表板上显示。
以下记录可以在盈利能力仪表板上显示。
