工作中心休假

在 Odoo 中,工作中心 用于在特定地点执行生产操作。但是,如果某个工作中心因某种原因无法使用,工单就会开始堆积在该工作中心,直到它再次投入使用。

因此,有必要在 Odoo 中停用工作中心,这样新工单就会被转发到其他可运行的工作中心。使用 Odoo 休假 应用程序,可以将工作中心指定为在设定时间内不可用。这样做可确保生产操作能够继续进行,直到受影响的工作中心再次可用。

配置

在将工作中心指定为不可用之前,必须正确配置 Odoo 平台。首先,必须启用 开发者模式 。这样就可以在每个工作中心的*工作时间*页面上显示*休假*智能按钮。

接下来,安装 休假 应用程序。该应用程序用于管理 Odoo 中所有资源的休假时间,包括员工和工作中心。

要执行此操作,请导航至 应用程序 ,然后在搜索栏中搜索 休假 。页面上应只出现 休假 应用程序的卡片。点击卡片上的 安装 按钮安装应用程序。

最后一步是正确配置工作中心。对于此工作流程,至少需要两个工作中心:一个工作中心不可用,另一个工作中心接收另一个工作中心无法接受的工单。如果没有配置第二个工作中心,Odoo 就无法将工单从不可用的工作中心路由出去,这些工单就会堆积在其队列中。

要创建工作中心,请导航至 制造应用程序 ‣ 配置 ‣ 工作中心 ‣ 新建

更多内容

有关创建工作中心的完整指南,请参阅 工作中心 文档。

确保两个工作中心的 设备 选项卡下都列出了相同的设备。这可确保在一个工作中心执行的操作也能在另一个工作中心执行。

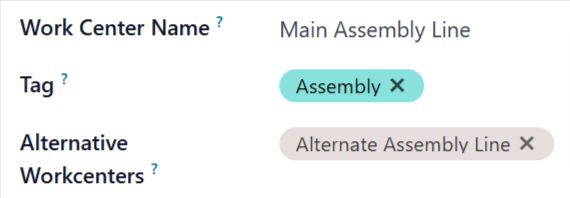

在不可用的工作中心上,从 替代工作中心 下拉菜单中选择第二个工作中心。现在,当第一个工作中心因任何原因不可用时,Odoo 知道要将工单发送到第二个工作中心。

配置有替代工作中心的工作中心表单。

为工作中心增加休假

配置完成后,现在就可以将休息时间分配给工作中心了。首先导航到 制造应用程序 ‣ 配置‣ 工作中心 ,然后选择受影响的工作中心。点击 工作时间 下拉菜单右侧的 (内部链接) 按钮,打开工作中心的工作时间页面。

工作中心表格上的工作时间 “外部链接” 按钮。

工作时间页面显示工作中心的标准工作时间。激活开发模式后,页面顶部会出现一个 休假 智能按钮。点击它可打开 资源休假 页面。

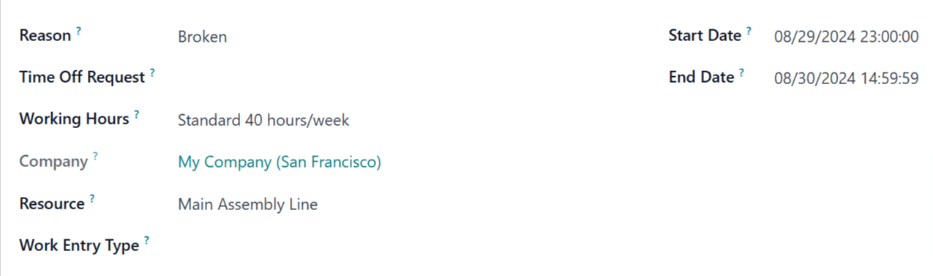

在此页面,点击 新建 以配置新的暂停条目。在停工表单中,注明关闭工作中心的 原因`(如设备损坏、维护等),选择受影响的工作中心作为 :guilabel:`资源 ,并选择 开始日期结束日期 指定工作中心不可用的时间段。

“休息资源分配” 表单

替代工作中心规划

一旦某个工作中心处于指定的休假期内,发送到该工作中心的工单就可以使用 计划 按钮自动路由到其他工作中心。

首先,通过导航至 制造应用程序 ‣ 操作 ‣ 制造订单 ‣ 新建 ,创建一个新的制造单(MO)。在 MO 表单中,指定一个 产品 ,该产品的一个操作使用不可用的工作中心。点击 确认 ,以确认 MO

在确认的 MO 中,选择 工作中心 选项卡。默认情况下,在 工作中心 列中指定了不可用的工作中心。页面左上角还有一个 计划 按钮。

点击 计划工作订单 选项卡的 工作中心 列中列出的工作中心将自动更改为替代工作中心。

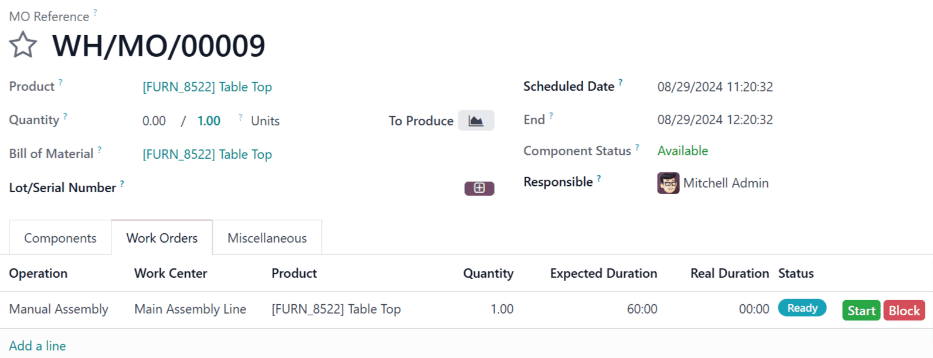

在点击 “计划” 之前,工单已安排在 “主要装配线” 上。

点击 计划 之前,工单已安排在 主要装配线 上。

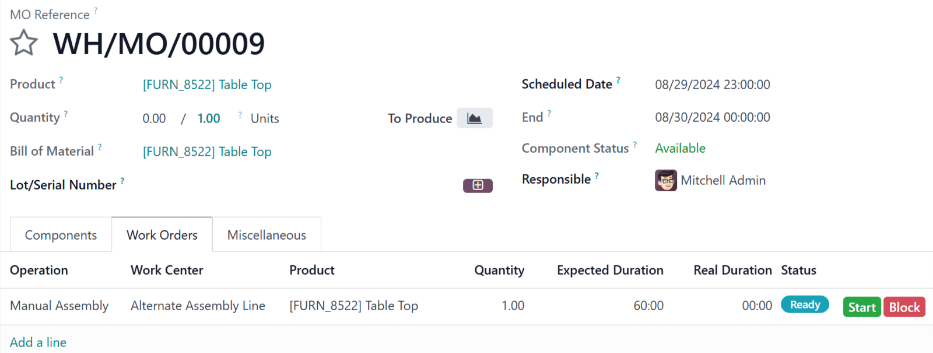

点击 “计划” 后,工单将被重新安排到 “替代装配线”。

点击 计划 后,工单将在 替代装配线 重新排程。

一旦停用工作中心的休假期结束,Odoo 就会识别该工作中心已恢复可用。此时,点击 计划 按钮不会将工作订单路由到备用工作中心,除非第一个工作中心已满负荷。
