延迟¶

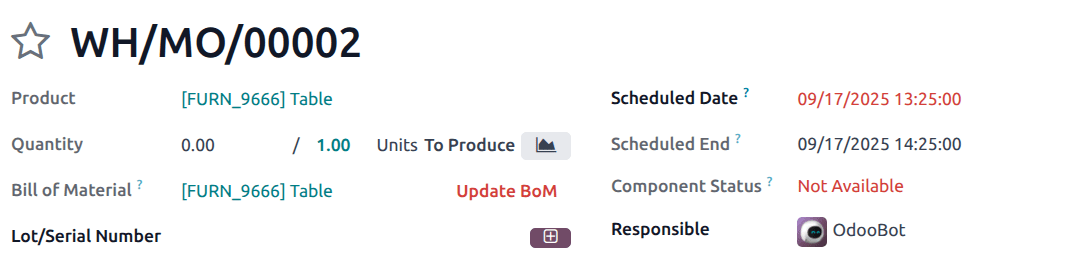

Odoo 的 生产制造 应用通过 延迟生产 过滤器显示制造订单的延迟。如果 MO 的结束日期超过其截止日期,则截止日期将高亮显示为红色,以引起注意。
截止日期计算¶
MO 的截止日期取决于 MO 的创建方式,并计算如下:
按单生产 :MO 的截止日期是 销售订单交货日期 。
补货 :MO 的截止日期是 今天 + 生产领时 。
手动创建的 MO :截止日期字段为空。
重要
MO 的 截止日期 不是 结束日期。
结束日期被计算为:
筛选¶

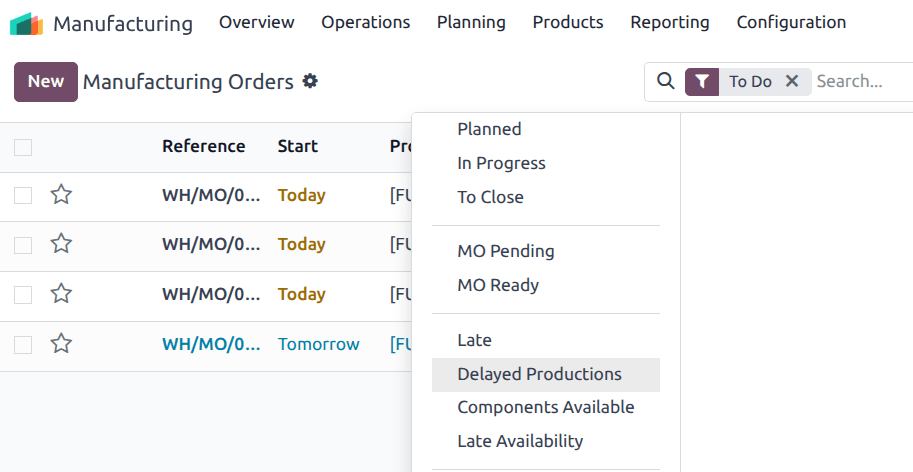

可用多个附加过滤器来快速跟踪延迟:
延迟生产 :MO 的 计划开始日期 比截止日期晚。
延迟 :MO 的 计划结束日期 超过截止日期,高亮显示为红色。
延迟可用性 :所需组件在截止日期之前不可用。例如,已确认采购订单或 生产订单的组件计划结束日期在 MO 截止日期之后。
组件可用 :所有组件都可用于开始生产。
用例¶
假设一个 MO ,其截止日期为 9月17日 :
如果生产在 9月17日之后开始,则该 MO 将出现在 延迟生产 过滤器中。
如果所需组件计划在 9月17日之后到达,则该 MO 将出现在 延迟可用性 过滤器中。
如果 MO 的计划结束日期晚于 9 月 17 日,它就会出现在 延迟 过滤器中。
通过组合这些指标,计划者可以快速识别生产是否缺少交货承诺。
