项目里程碑¶
里程碑 使您能够通过指定一系列在项目完成前必须达到的关键步骤来跟踪正在进行的项目工作。里程碑在昂贵、长期或大规模的项目中特别有用。它们可以纯粹用于指示目的,以确保项目按时完成。
里程碑也可以作为 向客户开票 的依据。这将有利于项目双方,因为它确保项目资金有稳定的现金流,并允许客户分多期支付项目费用。
配置¶
为所需项目启用里程碑:打开 项目 应用程序,在项目卡片上点击 (垂直省略号),然后点击 设置。在 任务管理 下启用 里程碑。
注解
对于按 里程碑开票 的服务,从销售订单创建的项目会自动启用里程碑。
配置项目里程碑:在项目卡片上点击 (垂直省略号) 并选择 里程碑。点击 新建 创建里程碑,输入里程碑的 名称,根据需要选择 截止日期,然后点击 保存。
点击 滑块 添加或移除选项。使用 基于里程碑的开票 时,以下选项与之相关:
销售订单行:该字段自动填入销售订单编号。
数量 (%):里程碑被标记为已达成后,销售订单上将自动交付的订购数量百分比。
里程碑配置完成后,您可以将项目任务关联到里程碑。为此,请转到您创建里程碑的项目,然后点击其中一个任务将其打开。接着,点击 里程碑 字段打开下拉菜单,从列表中选择所需的里程碑。
当与里程碑关联的所有任务完成后(标记为 完成或已取消),该里程碑将在 中自动标记为 已达成。您也可以在里程碑达成时手动勾选 已达成 复选框。手动勾选不会影响与里程碑关联的任务。
使用里程碑¶
Odoo 提供了多种方式来监督项目的里程碑及其与进行中任务的关系。

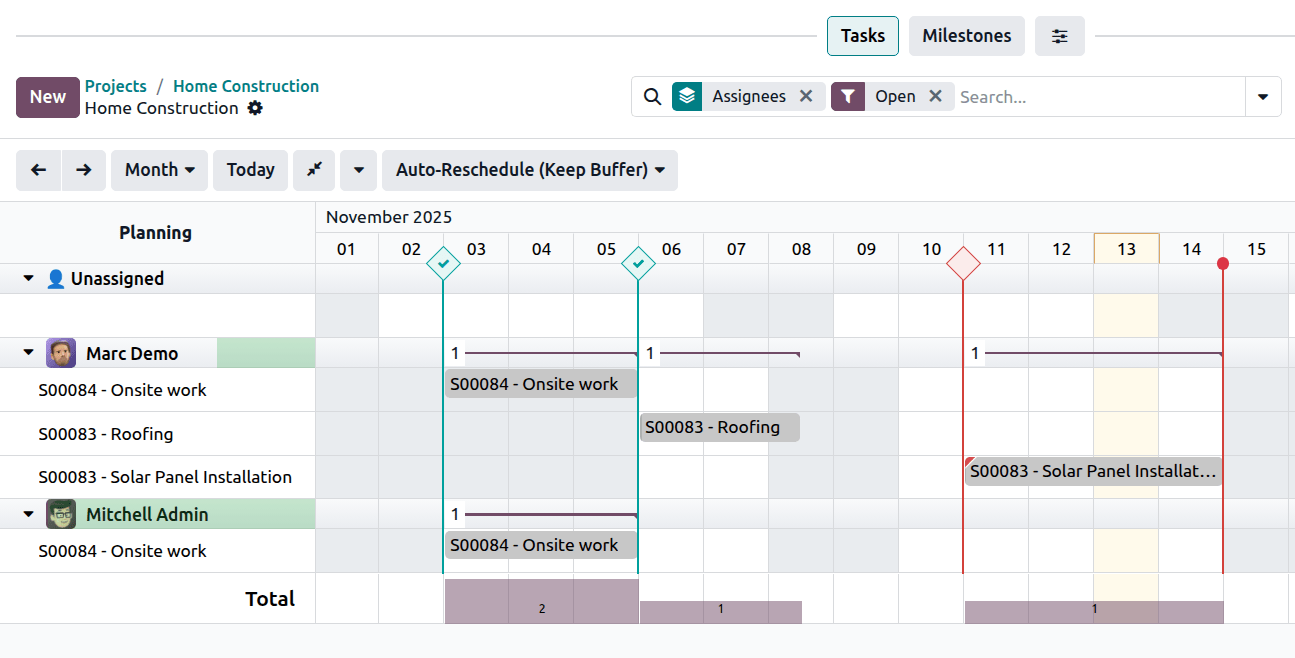

在 甘特视图 中,里程碑显示为标注在里程碑截止日期当天的垂直线,线上带有菱形标记。线条以蓝色标示里程碑尚未到期或已被标记为已达成(此时里程碑上会显示对勾)。如果里程碑到期仍未达成,则显示为红色。
如果里程碑的截止日期与项目的截止日期在同一天,则显示为带圆形标记的垂直线,并适用与上述相同的颜色编码原则。
除甘特视图外,您还可以从 项目仪表板 创建、编辑里程碑并将其标记为已达成。
